터널굴착은 시공계획부터 굴착 공법 선정까지 순서가 중요해요. 전단면 굴착과 벤치컷 공법, 숏크리트 리바운드를 줄이는 배합과 시공 방법을 정리했어요.
먼저 터널 시공계획과 환경과 방재 측면의 고려 사항을 살펴봐요.
다음으로 전단면 굴착의 적용 조건과 주의점을 풀어요.
이어서 롱 벤치컷과 숏 벤치컷 공법을 비교해요.
마지막은 숏크리트 리바운드의 원인과 배합과 시공 요령이에요. 개념과 사례가 어떤 순서로 이어지는지 먼저 훑어보면 뒤의 설명이 훨씬 쉬워져요. 단계 이름만 외우기보다 각 항목이 왜 필요한지 함께 살펴보세요.
요약과 비교표, 용어 카드, 질문으로 핵심을 점검해 보세요. 처음 읽는 분도 흐름을 따라가기 쉽도록 핵심만 추려 정리했어요. 필요한 부분만 골라 읽어도 이해에 문제가 없어요. 문단마다 핵심 개념이 어떻게 이어지는지 차례대로 따라가 보면 전체 구성이 한눈에 들어와요. 복습할 때도 도움이 돼요.
터널을 굴착할 시 시공 계획을 수립해야 하는데, 이는 설계 도서를 기준으로 현장 조건에 적합하게 수립할 필요가 있다.
시공계획은 준비와 갱구부 시공, 굴착과 버력처리, 계측관리, 지보재시공, 방수와 배수, 부대공, 콘크리트라이닝 등으로 구분되며 효율적인 시공법을 활용할 수 있도록 해야 한다.
환경친화적인 터널계획을 위하여 기존의 자연 환경을 최대한 보전하며, 지형의 변화를 야기하는 땅깎이나 흙쌓기의 구간은 최소화할 수 있도록 시공계획을 수립할 필요가 있다.
시공계획의 단계에서는 공사 중 화재와 폭발, 교통사고 등 인적재난이나 홍수, 태풍, 지진 등 자연재해 발생 시를 고려함으로써 방재시설과 비상대책을 계획할 필요가 있다.
특히 갱구부 계획 시 비탈면 안정성을 우선으로 하여 시공 중 우수유입에 따른 침수피해와 산사태 등 발생가능성을 충분하게 고려하며 계획할 필요가 있다.
시공 계획이 수립되면 공종계획과 공사용 설비계획, 사토장계획 등을 수행한다.
굴착 공법을 적용하기에 앞서 단면의 크기나 형식, 연장, 지반조건, 입지조건, 공기 등을 종합적으로 검토함으로써 적합한 굴착공법 및 방법을 계획할 필요가 있다.

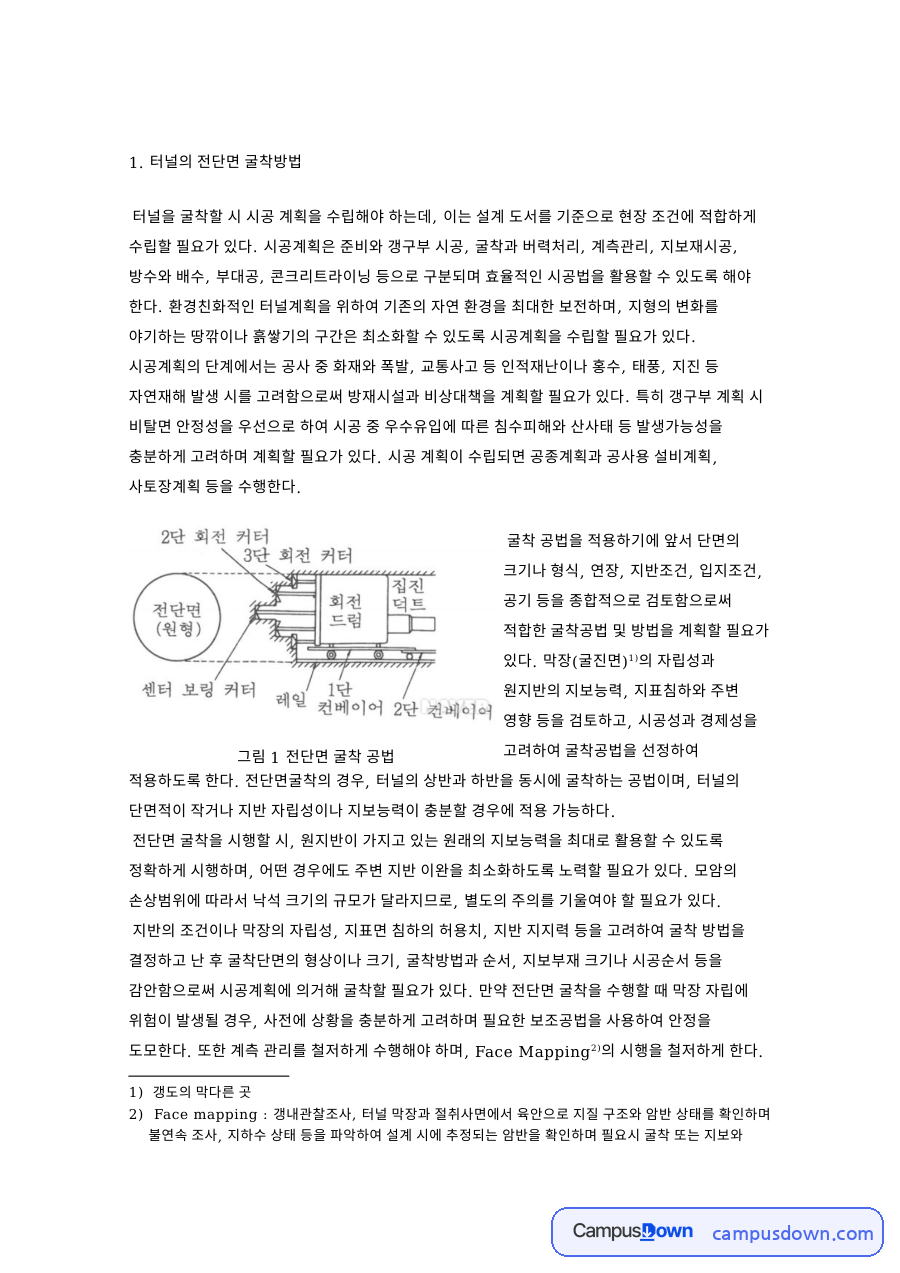

전단면굴착의 경우, 터널의 상반과 하반을 동시에 굴착하는 공법이며, 터널의 단면적이 작거나 지반 자립성이나 지보능력이 충분할 경우에 적용 가능하다.
전단면 굴착을 시행할 시, 원지반이 가지고 있는 원래의 지보능력을 최대로 활용할 수 있도록 정확하게 시행하며, 어떤 경우에도 주변 지반 이완을 최소화하도록 노력할 필요가 있다.
모암의 손상범위에 따라서 낙석 크기의 규모가 달라지므로, 별도의 주의를 기울여야 할 필요가 있다.
지반의 조건이나 막장의 자립성, 지표면 침하의 허용치, 지반 지지력 등을 고려하여 굴착 방법을 결정하고 난 후 굴착단면의 형상이나 크기, 굴착방법과 순서, 지보부재 크기나 시공순서 등을 감안함으로써 시공계획에 의거해 굴착할 필요가 있다.…
| 구분 | 벤치 길이 | 적용 조건 |
|---|---|---|
| 롱 벤치컷 | 50m 이상 | 막장이 자립하지 않지만 지반이 비교적 안정적인 경우 |
| 숏 벤치컷 | 20~30m | 지질 조건이 변하고 막장이 불안정해 조기 폐합이 필요한 경우 |
| 항목 | 권장 범위 |
|---|---|
| 단위 시멘트량 | 콘크리트 350~400kg/㎥ |
| 물시멘트비 | 40~60% |
| 잔골재율 | 50~70% |
| 급결제 | 2~5% |
터널은 지반과 단면 조건에 맞춰 전단면과 벤치컷 공법을 고르고, 숏크리트는 배합과 시공을 관리해 리바운드를 줄여야 안정성과 경제성을 함께 얻을 수 있다고 정리한다.
